室內裝修完整指南:裝修與裝潢差異、費用預算、注意事項全攻略
目錄
- 室內裝修與裝潢的重要差異
- 輕裝修:介於裝修與裝潢之間的選擇
- 室內裝修前的六大重要考量
- 室內裝修費用估算指南
- 選擇裝修公司的四大評估重點
- 室內裝修注意事項與法規須知
- 老屋翻新特別考量
- 室內裝修流程完整指南
室內裝修與裝潢的重要差異
什麼是室內裝修?
室內裝修是指涉及房屋內部結構變更的工程,包括:
- 天花板施作與配置
- 電路管線重新配置
- 分間牆變更與隔間施作
- 內部牆面裝修
- 高度超過1.2公尺的固定隔屏
室內裝修工程範圍較廣,必須由具備「裝修技術執照」的專業團隊執行,且需要申請室內裝修許可證。
延伸閱讀:
裝修費用預算怎麼抓?裝潢預算、設計費、工程費用如何算?│裝修前基本功課
什麼是室內裝潢?
室內裝潢主要著重於空間美化與風格營造,不涉及房屋結構改動:
- 壁紙、壁布張貼
- 油漆粉刷
- 家具配置與擺設
- 燈飾安裝
- 軟裝設計(地毯、窗簾、植栽等)
裝潢工程相對簡單,一般人也可以執行,無須特殊執照。
裝修與裝潢比較表
輕裝修:介於裝修與裝潢之間的選擇
輕裝修是近年來興起的新概念,在不大幅更動房屋結構的前提下,透過巧妙的設計手法達到空間改造效果。輕裝修的特色包括:
- 預算相對節省
- 施工時間較短
- 以軟裝為主要設計元素
- 適合預算有限但想要改變空間感的屋主
推薦的輕裝修風格有日式無印風和北歐風,這兩種風格在硬裝需求較少,能有效控制預算。
室內裝修前的六大重要考量
1. 確認居住需求
根據家庭成員的年齡、生活習慣和未來規劃,事先構想所需的風格、動線與配置。不同年齡層所需要的設計大相逕庭,充分的需求討論是成功裝修的關鍵。
2. 房屋現況健檢
屋齡和屋況直接影響裝修範圍和預算分配:
- 新屋(5年內):通常只需輕裝修即可
- 中古屋(5-15年):可能需要部分管線更新
- 老屋(15年以上):建議全面檢視管線、防水等基礎工程
老屋常見問題包括漏水、壁癌、管線老化等,這些基礎工程的預算比例會相對較高。
3. 空間機能規劃
在規劃時應將採光、通風與動線納入考量,在房屋機能與設計美感之間取得平衡,避免一味追求空間利用而犧牲居住品質。
4. 裝修預算評估
建議事先評估裝修預算,規劃項目優先順序,避免不必要的支出。根據經驗,裝修費用可依據屋齡和坪數進行初步估算。
5. 施工時程安排
建立詳細的時間進度表,有效掌控工程時間,確保項目按時完成,並減少施工延誤的影響。
6. 設計師溝通
選擇設計師前,可先觀看其作品集,準備需求清單和喜好風格資料,經過現場丈量後進行詳細的需求討論。
室內裝修費用估算指南

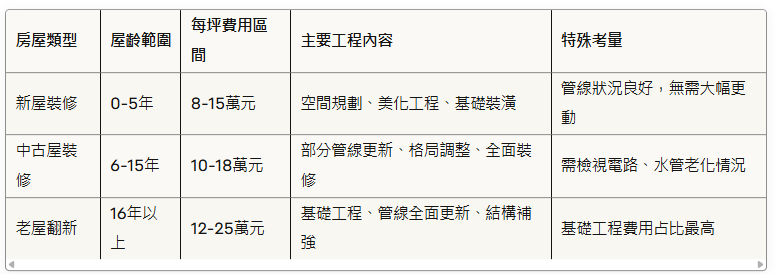

依屋齡估算基礎費用
費用估算說明: 上述費用僅供參考,實際裝修費用會因房屋具體狀況、裝修等級、使用材料品質、施工複雜度等因素而有所差異。建議在規劃時預留10-20%的緊急預算,以應對施工過程中可能出現的額外需求。

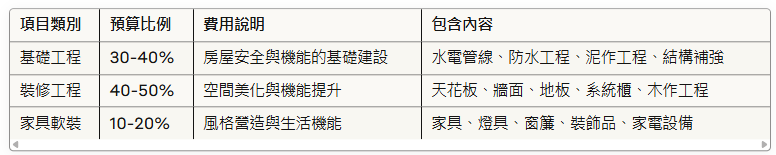

裝修預算分配建議
預算分配重點提醒:
- 基礎工程不可省:雖然基礎工程看不見,但攸關居住安全,建議優先確保品質
- 裝修工程求平衡:在預算與需求間找到最佳平衡點,避免過度裝修
- 軟裝可分期添購:家具軟裝可在入住後逐步完善,減輕一次性財務壓力
不同坪數裝修費用參考
坪數費用說明: 以上費用區間涵蓋了從基本裝修到精裝修的不同等級。實際費用會根據選用材料等級、設計複雜度、屋況好壞等因素調整。建議在初步規劃時,可依此表格進行預算評估,再與專業設計師討論詳細方案。
選擇裝修公司的四大評估重點
1. 工程報價透明度
了解報價範圍和方式,明確表達預算限制,確保裝修公司能在預算內提供合適方案。
2. 專業經驗與實績
選擇具有完整裝修專業和豐富施作經驗的公司,可透過官網案例和客戶評價進行評估。
3. 口碑與評價
參考其他客戶的服務體驗,包括服務品質、技術專業度、溝通效率等面向。
4. 保險與保障
確認是否具備明確的保險和賠償責任條款,包括工程品質、進度計畫、收費方式等保障項目。
室內裝修注意事項與法規須知
施工前三大注意要點
裝修施工前必須做好充分準備,避免後續糾紛。管線確認是首要重點,務必與建商確認牆內管線分布;付款方式建議採分段式工程付款,依進度給付保障雙方權益;合約簽訂要詳細載明工期、驗收標準和責任歸屬。
法規申請一覽表

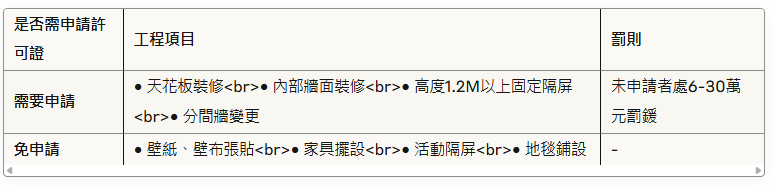

**法規重點提醒:**根據建築物室內裝修管理辦法,涉及結構變更的裝修工程必須申請許可證,並由具備裝修技術執照的專業團隊執行。
老屋翻新特別考量
老宅翻新時建議優先處理基礎工程問題:
- 水電管線全面更新
- 防水工程重新施作
- 結構安全評估
- 解決壁癌、漏水等問題
完成基礎工程後再進行美化工程,確保居住安全與品質。
室內裝修流程完整指南
各階段重點說明
前期規劃階段(1-2週) 從需求確認到合約簽訂,是整個裝修過程的基礎。充分的溝通討論能避免後續變更,建議預留足夠時間進行方案調整。
施工階段(4-12週) 實際施工時間依工程複雜度而定。基礎工程包括水電、泥作等,裝修工程則涵蓋木作、油漆、系統櫃等項目。
驗收階段(1-2週) 分階段驗收能及時發現問題,最終驗收務必仔細檢查每個細節,確保工程品質符合預期標準。
結語
室內裝修是一項複雜的工程,需要專業知識和豐富經驗。透過本文的詳細介紹,相信您已對裝修與裝潢的差異、費用估算、選擇廠商的標準有了全面的了解。記住,成功的室內裝修需要充分的前期規劃、合理的預算配置,以及選擇值得信賴的專業團隊。
在開始您的裝修計畫前,建議多方比較、仔細評估,確保每個細節都符合您的需求與預算。透過專業的規劃和施工,相信您一定能打造出理想中的完美居住空間。
